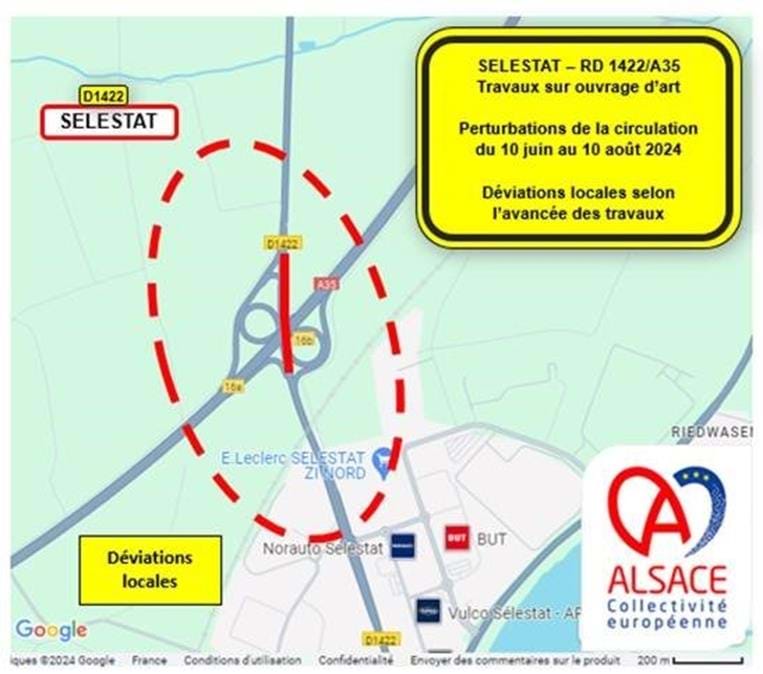

Travaux de sécurisation sur la RD1422 à Sélestat

La Collectivité européenne d’Alsace prévoit des travaux d’entretien et de remplacement des dispositifs de retenue du pont sur la RD1422, à la hauteur de l’échangeur n°16 de l’A35 à Sélestat, du lundi 10 juin au samedi 10 août 2024.
Caractéristiques du chantier
- Début du chantier : 10/06/2024
- Fin prévisionnel du chantier : 10/08/2024
- Statut du chantier : terminé
- Type de chantier : travaux
Localisation du chantier
67600 Sélestat
Les travaux consistent à la reconstruction des trottoirs, l’installation des nouveaux dispositifs de retenue sur l’ouvrage, la mise en conformité des glissières existantes, ainsi que la reconstruction des glissières béton sur l’ouvrage SNCF.
Cette opération est entièrement prise en charge par la Collectivité européenne d’Alsace, le montant total des travaux s’élève à 455 000 €
Les travaux se feront en plusieurs phases :
- phase 1 : travaux de nuit du lundi 10 juin à 21h au mercredi 12 juin à 5h: nettoyage des corniches et mise en place des dispositifs de retenue provisoire. Fermeture de l’A35 dans le sens Strasbourg-Colmar et de la bretelle n°16. Déviation via la bretelle n°15
- phase 2 : travaux de nuit du mercredi 12 juin à 21h au vendredi 14 juin à 5h : poursuite du nettoyage des corniches et mise en place des dispositifs de retenue provisoire. Fermeture de l’A35 dans le sens Colmar-Strasbourg et de la bretelle n°16b. Déviation via la bretelle n°16a
- phase 3 : du lundi 17 juin à 00h au samedi 3 août à 5h : reconstruction des trottoirs, installation des dispositifs de retenue côté Nord et Sud de l’ouvrage et réparation des culées. Fermeture des bretelles n°16 et n°16b. Déviations locales
- phase 4 : travaux de nuit du mercredi 10 juillet à 21H au samedi 13 juillet à 6H: mise en conformité des dispositifs de retenue côté Ouest. Circulation alternée sur la RD1422, fermeture du tourne-à-gauche sens Sélestat-Colmar. Déviation locale.
- phase 5 : travaux de nuit du lundi 29 juillet à 21h au mercredi 31 juillet à 5h : dépose des dispositifs de retenue provisoire. Fermeture de l’A35 dans le sens Strasbourg-Colmar. Déviation via la bretelle n°15
- phase 6 : travaux de nuit du mercredi 31 juillet à 21h au samedi 03 août à 5h : dépose des dispositifs de retenue provisoire et repli du chantier. Fermeture de l’A35 dans le sens Colmar-Strasbourg. Déviation via la bretelle n°16a
- phase 7 : travaux de nuit du lundi 5 août à 21h au samedi 10 août à 5h : travaux hors ouvrage A35, avec la reconstruction des glissières béton sur le pont RD1422/franchissement voies SNCF et mise en conformité des glissières métalliques côté Est. Circulation alternée par feux sur la RD1422, fermeture de la bretelle n°16a. Déviation par la bretelle n°16b
Durant tout le chantier, la vitesse est limitée à 50km/h sur le pont de la RD1422.
La Collectivité européenne d’Alsace appelle à la vigilance, au respect des personnes mobilisées et des dispositifs mis en place.
