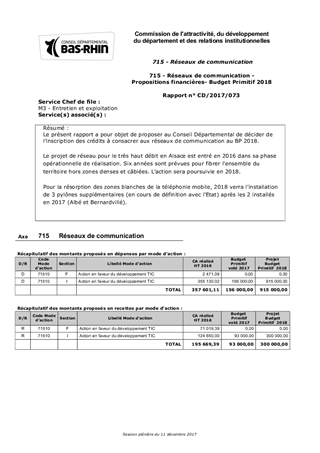

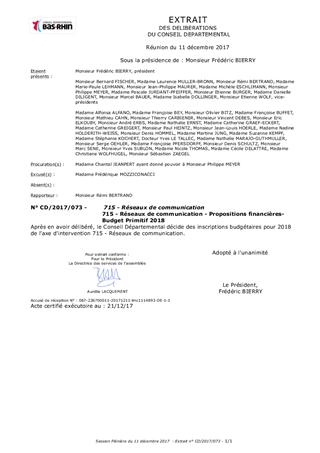

715 - Réseaux de communication - Propositions financières- Budget Primitif 2018

Resumé

Le présent rapport a pour objet de proposer au Conseil Départemental de décider de l’inscription des crédits à consacrer aux réseaux de communication au BP 2018. Le projet de réseau pour le très haut débit en Alsace est entré en 2016 dans sa phase opérationnelle de réalisation. Six années sont prévues pour fibrer l'ensemble du territoire hors zones denses et câblées. L’action sera poursuivie en 2018. Pour la résorption des zones blanches de la téléphonie mobile, 2018 verra l’installation de 3 pylônes supplémentaires (en cours de définition avec l’Etat) après les 2 installés en 2017 (Albé et Bernardvillé).
